2016, un an bogat în proiecte urbane finalizate de Primăria Oradea


După o toamnă și un început de iarnă aglomerate, cu inaugurarea câtorva proiecte importante și începutul anului 2016 se anunță promițător.

În martie va intra în funcțiune noua centrală pe gaz metan, care ar elimina problemele legate de întreruperea furnizării agentului termic, iar în mai se va deschide noul şi modernul Aquapark Nymphaea, extins de la 500 la 1000 de locuri, cu 12 bazine interioare, 6 bazine exterioare şi 10 aquatobogane.

Orădenii au suferit mult în această iarnă din cauza întreruperilor dese de apă și căldură, lucru care s-ar putea schimba după dare în folosință a noii centrale.

„În primul rând doresc să-mi cer scuze orădenilor pentru întreruperile de apă caldă și căldură din aceste zile. Aceste întreruperi arată încă o dată, dacă mai era nevoie, justețea proiectului de înlocuirie a sistemului de termoficare actual, centrala termică a orașului având peste 50 de ani. Avariile care au existat pe rețele, în bună parte au fost rezolvate, însă până vom porni noua centrală, este posibil să mai apară unele avarii”

a declarat Ilie Bolojan, primarul municipiului Oradea.

În acest moment s-a finalizat racordarea la magistrala Transgaz, urmând ca pe 18 ianuarie 2016 să fie recepționate lucrările.

„Urmează ca în ședința de Consiliu Local să se supună aprobării predarea în administrarea societății Transgaz a acestei rețele, după care se va putea trece la încheierea contractului de furnizare gaz cu unul dintre marii furnizori din România.

La finalul lunii ianuarie se vor realiza probe la primul cazan, la jumătatea lunii februarie vor continua probele la cel dea-l doilea cazan, iar la începutul lunii martie se vor face probe la turbina cu cazanul recuperator. Estimăm că în cursul lunii martie va putea intra în funcțiune noua centrală pe gaz, fapt care va avea ca prim efect eliminarea poluării, dar și a problemelor legate de întreruperea furnizării agentului termic”

a mai spus primarul.

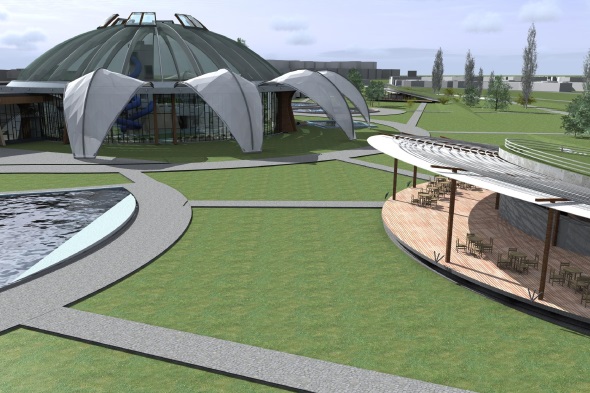

Aquaparkul va fi, în sfârşit, funcțional în luna mai!

Un alt proiect important este realizarea Complexului Wellness Termal Nymphaea Oradea. Acest obiectiv de investiţie este finanţat prin fonduri europene, respectiv prin Programul Operaţional Regional 2007-2013.

„Lucrările la acest proiect sunt în curs de execuție și estimăm că acest obiectiv va intra în funcțiune la începutul lunii mai a acestui an. Conform contractului de finanțare, Administrația Domeniului Public ar urma să fie administratorul acestui activ, suntem în prezent în discuții cu reprezentanții ADP, dar există și posibilitatea să găsim o formulă de preluare a unei expertize de la companii specializate în acest domeniu”

a spus primarul Ilie Bolojan.

„Pe lângă parcarea care se amenajează aici, unul dintre proiectele pe care le rulăm este translatarea acelui drum, respectiv str. Codrilor către calea ferată. Am demarat procedura de expropiere a acelei construcții care este amplasată exact în fața aquaparcului. De asemenea, va fi amenajat un sens giratoriu la ieșirea de sub calea ferată, acolo unde este cantonul CFR, expropriat și el, astfel ca accesul să se poată face în bune condiții.

Vor fi peste 400 de locuri de parcare în această traslatare de drum, care va putea asigura spațiu suficient pentru toți cei care vor veni aici. Nu cred că vom putea realiza această lucrare de traslatare a drumului până la deschiderea aquaparcului, va fi un mic șantier acolo, dar sper ca undeva în mai – iunie atât aquaparcul, cât și toate accesele din zonă să fie rezolvate”

aspus primarul Ilie Bolojan.

Dacă Ștrandul Municipal avea o capacitate de 500 de locuri, Complexul Wellness Termal Nymphaea va dispune de 1.000 de locuri. Creşterea calităţii şi diversificarea serviciilor turistice de agrement şi wellness se va realiza prin introducerea unor noi funcţiuni specifice turismului termoludic: saună, masaj, hidroterapie, aromoterapie, înfrumuseţare.

Unul dintre obiectivele importante ale proiectului este creşterea numărului de turişti în municipiul Oradea cu 30% în primii 3 ani după implementarea proiectului, dar și reducerea totală a sezonalităţii prin construirea bazinelor acoperite, ce vor putea fi exploatate 12 luni pe an.

Proiectul prevede în total 12 bazine interioare, 6 bazine exterioare şi 10 aquatobogane. Totodată, complexul va fi dotat cu o parcare cu 311 locuri pentru autoturisme și autocare.

Așa cum i-a obișnuit în ultimii ani pe orădeni, primarul Ilie Bolojan a făcut la începutul anului o conferință de presă în care a trasat principalele direcții și proiecte pe care se va axa municipalitatea în anul care tocmai a început. Vorbim aici despre Cetatea Oradea, Cartierul Ceyrat, reabilitarea clădirilor monument, amenajarea parcului Salca II, amenajarea piațetei din fața magazinului Crișul, consolidarea parcurilor industriale, realizarea școlii de meserii, construirea centrului intermodal de transport.

Lucrările de reabilitare a Cetății Oradea vor continua și în anul 2016, lucrări care prevăd reabilitarea șanțului în preajma Cetății, scoaterea pâmântului depozitat în anii anteriori în bastioanele acestuia, precum și realizarea parcului Arena.

Acest parc va avea o suprafață de 1,4 ha și va fi amenajat în șanțul de sud al Cetății, pe partea dinspre strada Griviței. Parcul va avea o suprafață amenajată cu gazon de peste 5000 mp. Pe lângă aceasta, vor fi amenajate suprafețe cu gard viu, cu arbuști, se vor amenaja alei pietonale cu pietriș și piatră cubică. Parcul Arena va fi un spaţiu cu funcţii multiple, putând fi folosit atât ca parc urban de recreere, cât şi pentru organizarea unor evenimente de tip „Serbările Cetăţii”.

Legat de acest subiect primarul a menționat că administrația locală va relua discuțiile cu Consiliul Județean privind posibilitatea mutării Muzeului Țării Crișurilor în Cetatea Oradea, care ar putea deveni astfel astfel un punct de atracție majoră pentru Oradea.

Totodată, primarul a declarat că administrația locală va trebui să promoveze și mai mult Cetatea, iar în cursul acestei primăveri administrația locală va organiza procedura de licitație pentru închirierea spațiilor comerciale din incinta Cetății, pentru ca aceasta să poată oferi cât mai multe servicii pentru cei care o vizitează.

Cartierul Ceyrat – unul dintre obiectivele majore pe anul 2016 pentru administrația locală reprezintă construirea ansamblului rezidențial de pe strada Ceyrat. Conform planurilor municipalității, cartierul rezidențial format din locuințe, spații comerciale, parcări, puncte de colectare deșeuri selective, zone verzi publice de cartier și zone verzi private de cartier, locuri de joacă pentru copii etc. va fi construit de investitori privaţi, investiția realizându-se în patru ani, în urma unor licitaţii pentru concesionarea amplasamentelor pentru aceste blocuri. Ansamblul a fost scos la licitație în 6 pachete, dintre care 4 loturi au fost adjudecate, iar două au rămas neocupate. Pentru a ocupa și loturile rămase libere, municipalitatea va relua procedura de licitația și va anula prin HCL condiția impusă până acum, respectiv ca un investitor să nu poată prelua mai mult de două loturi.

Primarul Ilie Bolojan a menționat că lucrările de construcție la cartierul de locuințe ar putea începe în toamna acestui an, iar Primăria va realiza căile de acces și alimentarea cu apă.

„Sper ca în urma acestei investiții orașul Oradea să ofere un pachet de locuințe suplimentare pentru cei care doresc să se mute în Oradea sau să cumpere un apartament nou”

a declarat Ilie Bolojan.

Și reabilitarea fațadei Filarmonicii este în plan!

În ceea ce privește clădirile monument din centrul istoric, în primăvara acestui an se va finaliza reabilitarea Pasajului Vulturul Negru și a casei Poynar, urmând ca în cursul acestui an să continue lucrările de reabilitare și la Palatul Stern, Moskovits Miksa, Apolo și Republicii nr. 11. Pănă anul viitor va fi reabilitată și o altă clădire reprezentativă din Piața Ferdinand, palatul Adorjan.

Conform spuselor primarului, Consiliul Județean Bihor și-a dat acordul pentru reabilitarea fațadei clădirii Filarmonicii, asfel încât și acestă clădire va fi reabilitată în următorii ani.

În ceea ce privește amenajarea parcului Salca II, aceste lucrări vor fi finalizate până în luna iunie, astfel încât 5,5 ha de teren între strada Meiului și pârâul Peța vor fi redate locuitorilor din cartierul Nufărul și Velența, fiind transformate într-un parc modern și frumos.

Amenajarea piațetei din fața magazinului Crișul va începe în cursul lunii martie și se va finaliza până la sfârșitul anului 2016. Acest proiect va continua cu reabilitarea şi lărgirea trotuarului care leagă Magazinul Crişul de zona pietonală până la SPCLEP – Evidența Populației, dorindu-se astfel o lărgire a trotuarului cu cca 2 m, astfel încât lăţimea acestuia să permită şi amenajarea unei piste de biciclete.

În 2016 SC Agenția de Dezvoltare Locală SA, administratorul parcului Industrial Eurobusiness va începe construcția de hale pe baza cererilor ferme primite de la companii în parcul Eurobusiness I, și va organiza o licitație în perioada următoare pentru construcția acestor hale. Primarul Ilie Bolojan a anunțat că există o cerere mare din partea firmelor pentru a ocupa astfel de hale, acestea vor putea fi închiriate sau cumpărate direct de investitorii care vor veni în parc.

Totodată, în acest an se intenționează amenajarea unui centru de servicii pentru cei peste 5000 de angajați ai companiilor din Parcul Industrial Eurobusiness I de pe Șoseaua Borșului, la solicitarea acestora. Noul centru va avea grădiniță, creșă, sală de fitness, zonă de alimentație publică și alte servicii necesare celor care își desfășoară activitatea în parcul industrial. Centrul de servicii va fi construit în parteneriat cu un investitor privat.

„Vom selecta un investitor și sperăm că în vară să începem construcția acestui centru de servicii pe parcela existentă, astfel vom putea acorda servicii suplimentare acestor companii și angajaților”

a spus primarul.

În ceea ce privește parcul industrial de la tancodrom, aici se va realiza drumul de acces și celelalte utilități (apă, curent), urmând să continue licitațiile pentru concesionarea parcelelor.

27 de străzi vor fi asfaltate!

În urma integrării într-o singură unitate școlară a învățământului profesional de tip industrial prin fuziunea prin absorbție a Colegiului Tehnic „Andrei Șaguna” de către Colegiul Tehnic „Traian Vuia”, s-a creat posibilitatea ca mai mulți absolvenți ai școlii profesionale să fie angajați de către companiile din Parcul Industrial Eurobusiness, care au nevoie de forță de muncă specializată.

„Suntem în discuții cu Inspectoratul Școlar pentru finalizarea planului de școlarizare, astfel încât acest colegiu rezultat în urma fuziunii dintre Traian Vuia și Andrei Șaguna să fie o școală cu profil exclusiv tehnic. Aici vom realiza o serie de investiții: reabilitare internat, săli de clasă, dotare laboratoare, atfel încât din anul școlar 2016/2017 să existe toate condițiile necesare pentru elevii care vin în această școală de meserii”

a menționat Ilie Bolojan.

Primarul a adăugat că toate aceste investiții se vor face în parteneriat cu marile companii din parcul Industrial.

În ceea ce privește modernizarea și reabilitarea străzilor din Oradea, în anul 2016 municipalitatea va asfalta 27 de străzi, dintre care 20 în cartierul Ioșia, 4 în cartierul Velența și 3 în cartierul Nufărul. Aceste străzi sunt: Clopoțeilor, Copacilor, Cărașului, Ecaterina Varga, Govorei, Măgurei, Oltețului, Pelinului, Sălciei, Sirenei, Verii, Argeșului, Buzăului, C-tin Mille, Gh. Țițeica, Vasile Pârvan, Ciocăriliei, Fluturilor, Liliacului, Coriolan Hora, Dealului, Cântărețului, Drumul Hotarului, Pionerilor, Francisc Hubic, Rommer Floris, Daliei.

Deasemenea în acest an se vor finaliza asfaltările în cartierul Europa prin depunerea stratului de uzură.

O altă prioritate majoră a administrației locale este continuarea realizării canalizației tehnice în municipiul Oradea, lucrare care are ca scop coborârea în subteran a rețelelor de comunicații electrice și electronice de pe clădirile sau de pe stâlpii de iluminat, îmbunătățind în acest fel aspectul orașului.

Primarul Ilie Bolojan a menționat că în anul 2016 se dorește să se coboare în subteran cablurile de comunicații electronice care au aglomerat stâlpii și clădirile din zona centrală și de pe principalele artere, urmând să fie schimbați și stâlpii de beton cu stâlpi ornamentali adecvați clădirilor monument, trotuarele se vor lărgi și se vor realiza piste de biciclete.

În cadrul conferinței de presă primarul Ilie Bolojan a anunțat și faptul că a fost finalizată documentația tehnico-economică pentru proiectul „Dezvoltarea unui centru intermodal cu facilitate de acces la transportul rutier și feroviar în Zona Gării C.F.R din Episcopia Bihor”, iar în cursul lunii februarie-martie aplicația se va depune pentru finanțare, în așa fel încât în vara acestui an să poată începe lucrările. Terminalul va fi construit în zona gării CFR din Episcopia Bihor pe o suprafață de 17,76 de hectare, în vecinătatea parcurilor industriale deținute de municipiul Oradea și administrate de SC Eurobusiness Parc Oradea SA.

„Estimăm că în luna februarie vom putea depune aplicația de finanțare, iar în vara acestui an vom putea demara lucrările aferente centrului intermodal. Dacă vom reuși realizarea centrului intermodal și totodată racordarea la sistemul european feroviar, atunci Oradea va deveni un pol important”

a spus Ilie Bolojan.

Vasilică Ichim – OradeaPress
